Baustelleninfo / Strassensperrungen
Umfahrungen punktuell für den Verkehr gesperrt.
Das Strassenkreisinspektorat Wattwil sperrt in den nächsten Wochen punktuell die Umfahrungen Wattwil, Lichtensteig und Bütschwil für Grün- und Unterhaltsarbeiten.
Die Sperrung der Umfahrung Lichtensteig erfolgt ab 18.9.2023. Diese dauert infolge umfangreicher Erneuerung der Beleuchtungsanlagen immer nachts vom Montagabend, 18. September 2023, bis Freitagmorgen, 22. September 2023.
Die Nachtsperrungen gelten jeweils zwischen 19.15 und 5.30 Uhr.
Ende September wird am Dienstag, 26. September 2023, und Mittwoch, 27. September 2023, auch die Umfahrung Bütschwil (Engi bis Dietfurt) tagsüber zwischen 7.15 und 16.30 Uhr gesperrt.
Es werden die jährlichen notwendigen Grünpflegearbeiten und weitere Unterhaltsarbeiten vorgenommen. Auf der Umfahrung Lichtensteig wird beim Tunnel Auli zudem die Beleuchtungsanlagen erneuert, weshalb diese mehr Nächte gesperrt wird.
Die Sperrung der Umfahrung Ebnat-Kappel wird voraussichtlich nach den Herbstferien und somit nach Beendigung der Baustellen der Dorfkorporation und der Gemeinde erfolgen.
Das kantonale Tiefbauamt bittet die Bevölkerung um Verständnis.
--------------------------------------------------------------------------------------------------------------------

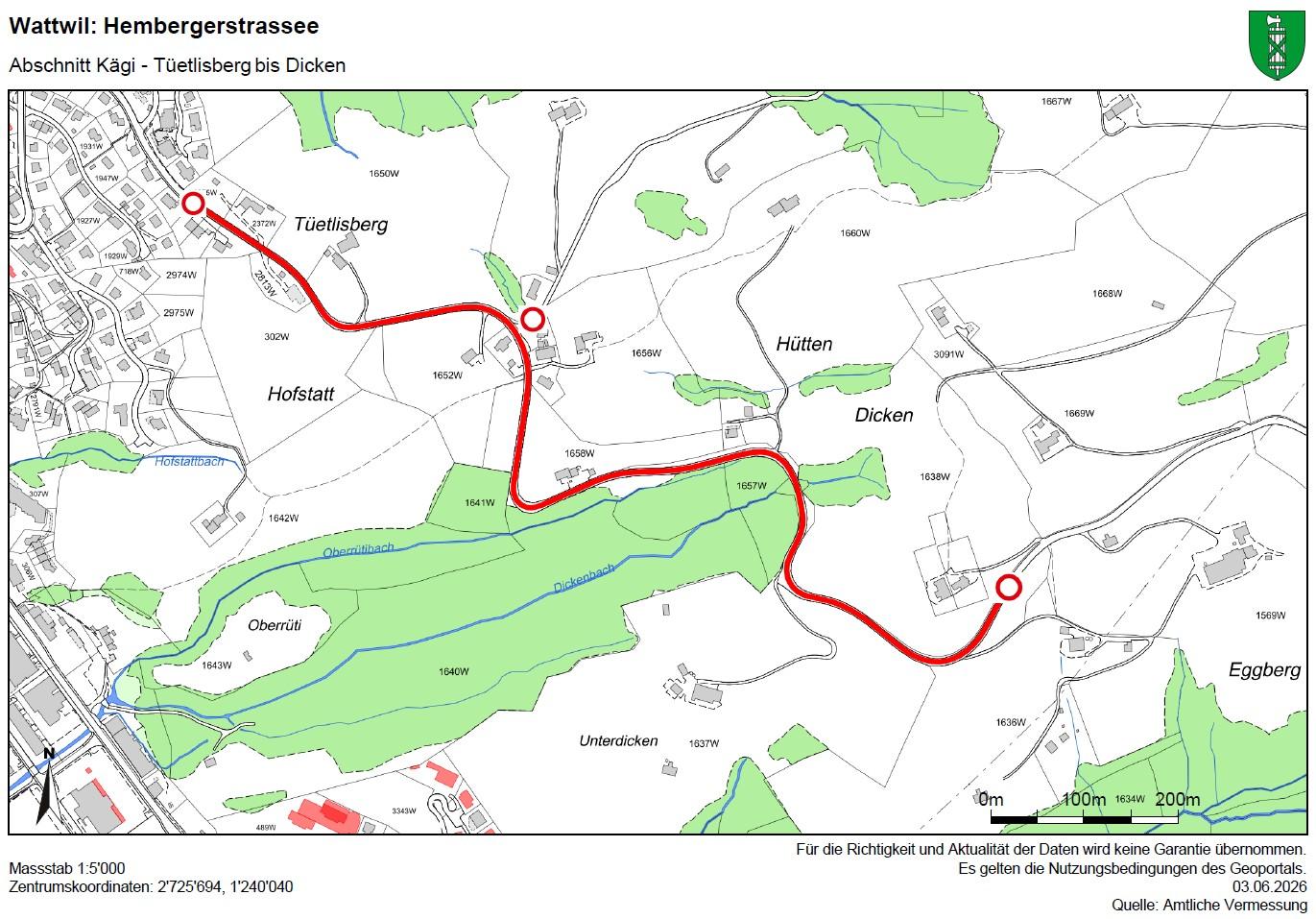

Hembergerstrasse, Sanierung Abschnitt Dorfbach bis Liegenschaft Kägi
Die oben erwähnte Strassensanierung der Hembergerstrasse in Wattwil befindet sich zurzeit in der Ausschreibungsphase. Der vorgesehene Baustart ist Mitte September 2023. Die Sanierungsarbeiten dauern bis Sommer 2024 und die Deckbeläge werden im Folgejahr eingebaut.

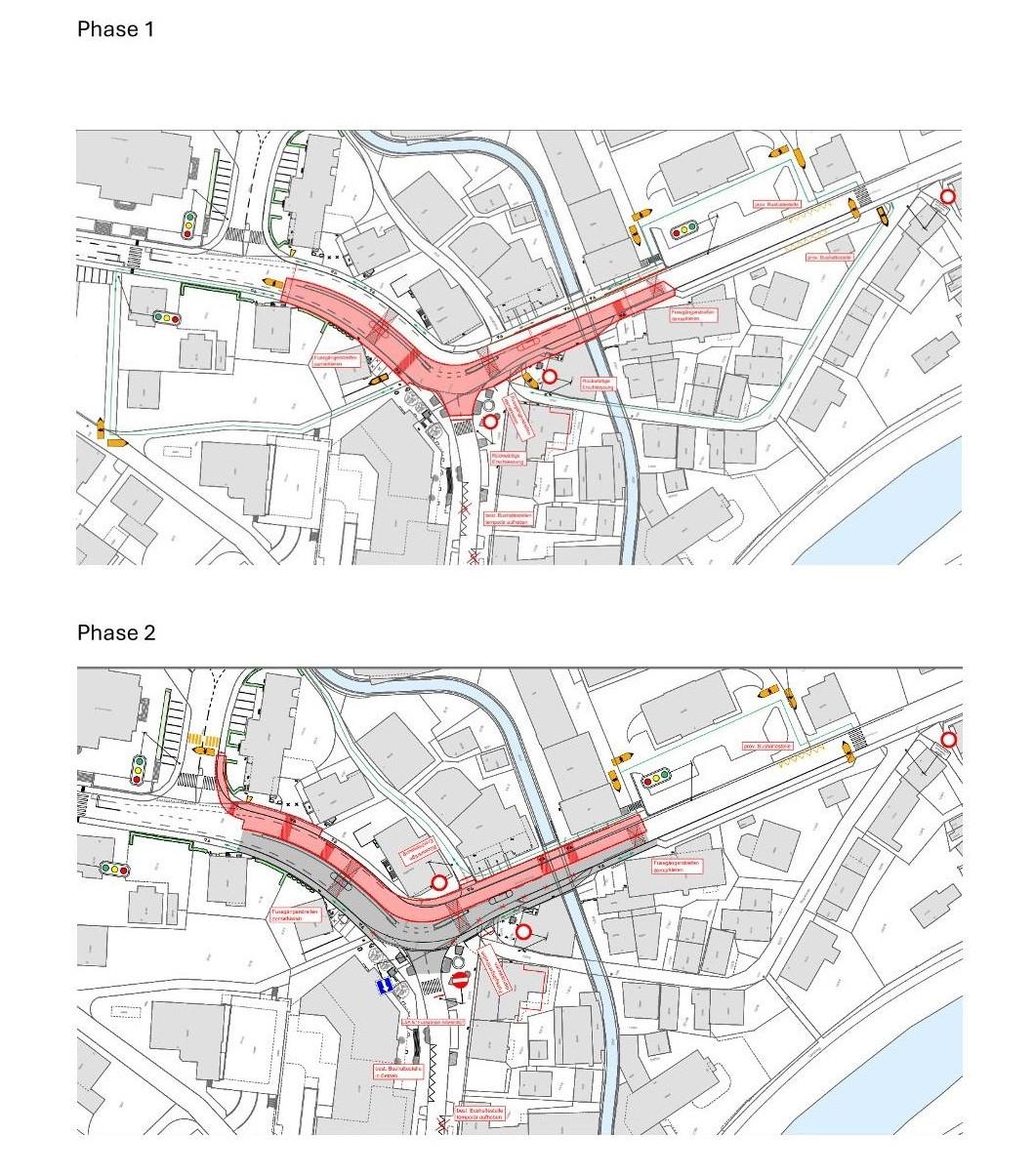

Während den Bauarbeiten wird der Verkehr einspurig geführt und mit einer verkehrsabhängigen Lichtsignalanlage geregelt. Die Zufahrten in die Kantonsstrasse sind ebenfalls betroffen. Die beauftragte Bauunternehmung wird dazu angehalten die Zugänglichkeit zu gewährleisten und Sie über Behinderungen (Belagsarbeiten) frühzeitig zu informieren.
Die Sanierung beinhaltet:
- Teilersatz der Strassenentwässerung und Werkleitungen / Strassenbeleuchtung
- Anpassung der Kanalisations- und Meteorwasserableitung
- Örtlicher Ersatz der Fundationsschicht
- Ersatz der Randabschlüsse und der Asphaltbeläge im Fahrbahn- und Gehweg-bereich
Folgender zeitlicher Bauablauf ist für Strassensanierung vorgesehen:
ab ca. Mitte September 2023
- 1. Etappe "Wanne bis Obere Wanne"
- 2. Etappe "Obere Wanne bis Liegenschaft Kägi"
ab ca. Ende März 2024
- 2. Etappe "Obere Wanne bis Liegenschaft Kägi"
- 3. Etappe "Dorfbach bis ca. Hembergerstrasse 17"
- 4. Etappe "Hembergerstrasse 17 bis ca. Hembergerstrasse 30"
- 5. Etappe "Hembergerstrasse 30 bis Wanne"
Der Einbau der Deckschicht folgt voraussichtlich im Sommer 2025.
Örtliche Bauleitung Bruno Anliker
Telefon 071 / 988 22 22
